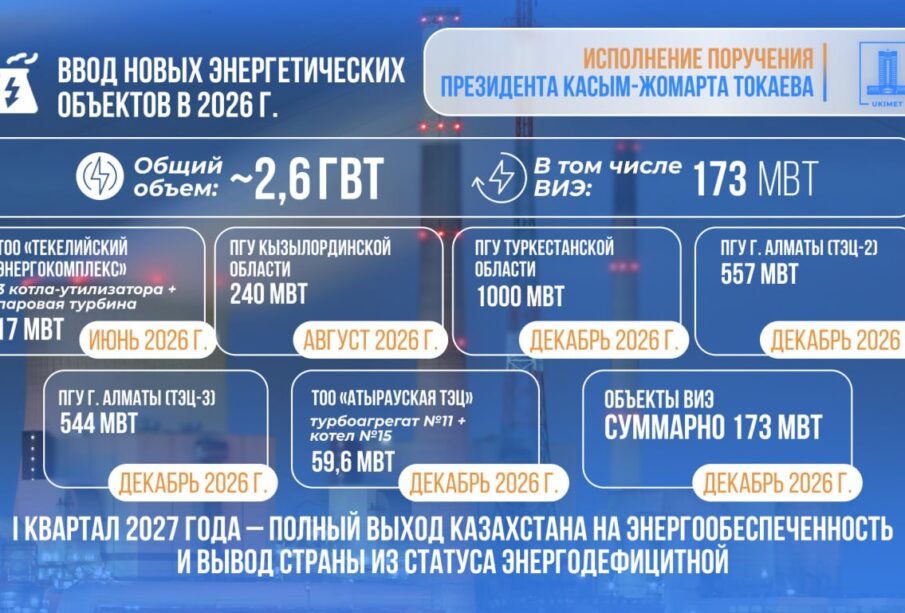

В 2026 году в Казахстане будет введено около 2,6 ГВт новой генерации, включая 173 МВт объектов ВИЭ

Ключевые проекты:

ТОО «Текелийский энергокомплекс» предусматривается ввод трех котлов-утилизаторов и паровой турбины совокупной мощностью 17 МВт – запуск намечен на июнь 2026 года.

На Атырауской ТЭЦ планируется ввод турбоагрегата №11 и котла № 15 мощностью 59,6 МВт в декабре 2026 года.

В Кызылординской области будет введена парогазовая установка (ПГУ) мощностью 240 МВт в августе 2026 года.

В Туркестанской области реализуется проект ПГУ мощностью 1 000 МВт со сроком ввода в декабре 2026 года.

В городе Алматы запланирован ввод двух крупных объектов: ПГУ на ТЭЦ-2 мощностью 557 МВт, ПГУ на ТЭЦ-3 мощностью 544 МВт, оба проекта предусматриваются к вводу в декабре 2026 года.

Также запланирован ввод объектов ВИЭ суммарной мощностью 173 МВт.

I квартал 2027 года – ожидается полный выход Казахстана на энергообеспеченность и вывод страны из статуса энергодефицитной.
